1、先將主機電源線從開關盒中接出。電源線無特殊要求時采用1.5平方線路。
2、用絲桿將主機吊裝至指定位置,要求正,平,穩。
3、與空調.布線管以及其他設施的工作人員溝通,再次確定現場管路暢通與否,風口位置是否對其他設施造成影響,對圖紙進行微調。

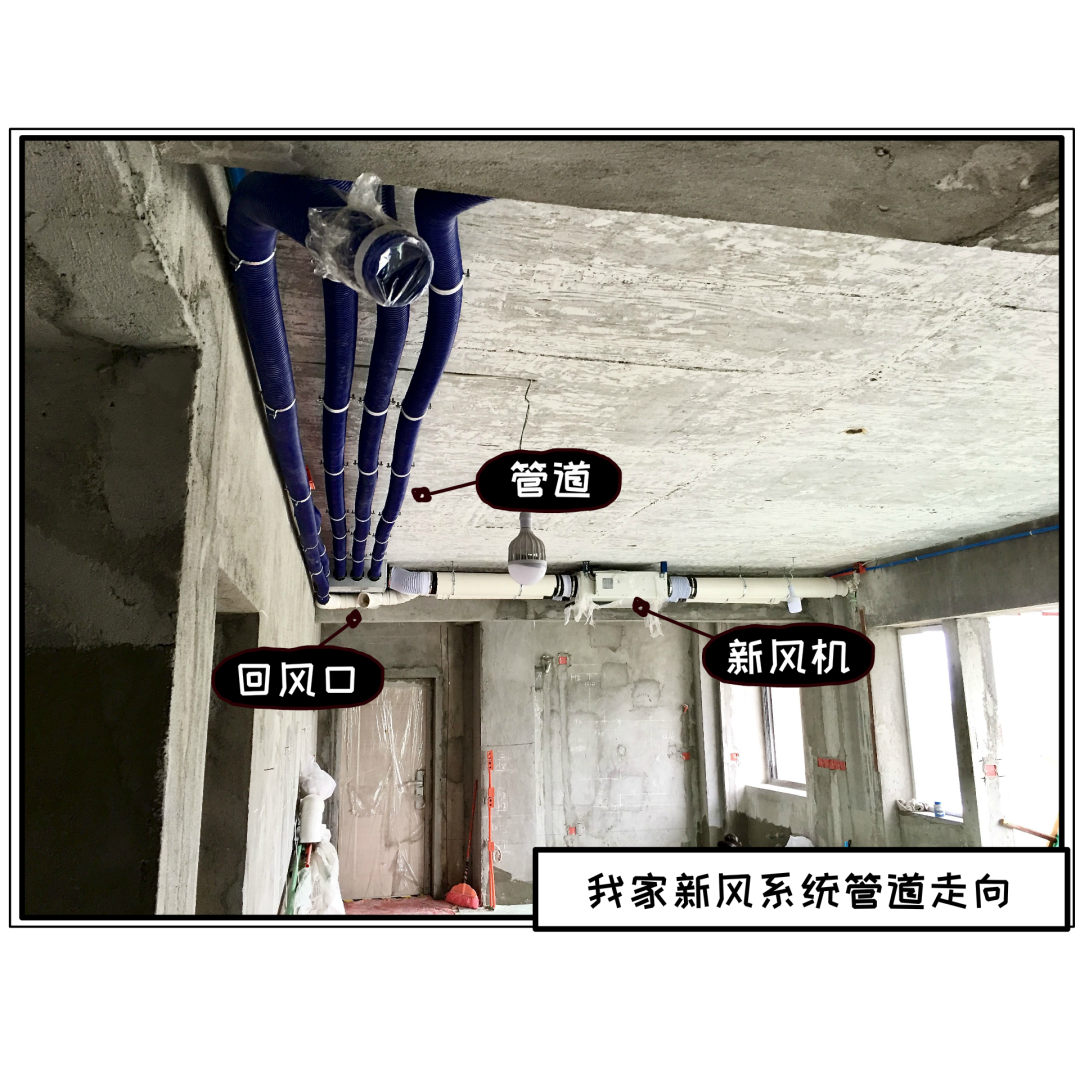

4、安裝管路系統,硬管每150cm一根吊卡,管路要求橫平豎直,每個接頭處抹PVC膠水。管路中有軟管的區域,每70cm一根吊卡,吊卡螺栓采用長螺栓。
5、下置式風口接管與吊頂齊平,側處式風口與墻面齊平,安裝完成后不用再切割管口,最后直接安裝風口。

6、管路與主機的連接。工程選用的管路與主機進排風口之間的連接選用變徑或漏斗式大小頭,接縫處用錫箔布粘膠帶固定,要求:膠帶粘貼平整,不能皺起,接縫要粘包緊密,不能漏風,錫箔結合處需用扎帶固定。
7、主機與排風口之間根據圖紙標注看是否加斜三通,為換氣扇留排風口。
8、主機與管路系統安裝完畢后,與該工地電工聯系,將拉線要求及開關安裝位置確定,電話跟蹤。
9、主機及管路安裝完后與該工地木工溝通,提出安裝檢修口的數據,位置并電話跟蹤。
10、如有窗進安裝,同樣在主機及管路安裝完后于相關人員溝通提出要求并電話跟蹤。
11、工程主體裝修完成后,前往安裝風口并對主機工作情況進行檢查。
